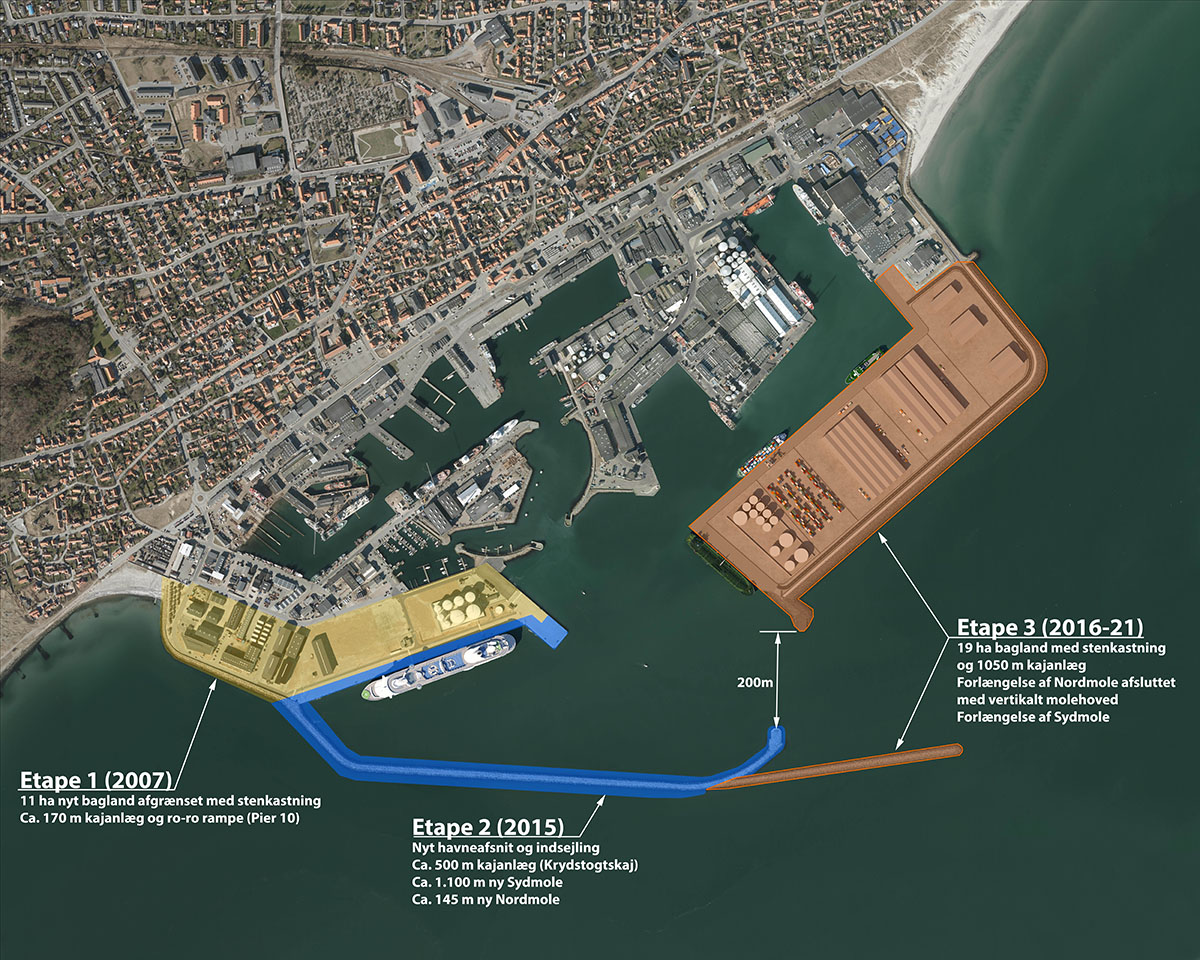

Etape 1 & 2
Skagen Havn har arbejdet strategisk med at udvide og udvikle havnen siden vores masterplan i 2004. Udvidelserne af Skagen havn skal understøtte havnens kerneområder og bane vej for ny vækst og nye forretningsområder.
Etape 1 blev udført i perioden 2006 – 2007. Udvidelsen førte til en landudvidelse på 110.000 m2.
Etape 2 blev udført i perioden august 2013 – forsommeren 2015. Havneudvidelsen resulterede i en bredere indsejling på +250 meter, forøgelse af vanddybden til minimum 11 meter ved kaj, 600 meter ny kaj og skabelsen af et nyt kajbassin. Det betyder, at skibe på helt op til 400 meter i dag kan anløbe Skagen havn, og der er væsentligt bedre servicemuligheder for alle typer af skibe. Siden færdiggørelsen af etape 2 i 2015 er antallet af krydstogtskibe mere end firedoblet fra 10 skibe og 7.500 passagerer i 2014 til 45 skibe og 69.000 passagerer i 2018.
